Przyłącze kanalizacyjne - jak przejść formalności i uniknąć błędów

Przyłącze kanalizacyjne - jak przejść formalności i uniknąć błędów

Przyłącze kanalizacyjne to ten fragment inwestycji, który łączy instalację w budynku z siecią i zwykle decyduje o tym, czy dom zacznie działać bez problemów. W praktyce trzeba tu połączyć technikę, formalności i koszty, bo błąd na jednym etapie potrafi zatrzymać całą realizację. Poniżej wyjaśniam, jak rozróżnić odcinek przyłączeniowy od sieci, kiedy trzeba go wykonać, jak wygląda procedura i na co patrzę, gdy chcę uniknąć poprawek.

Najważniejsze decyzje przed rozpoczęciem prac

  • Najpierw sprawdza się warunki techniczne i przebieg trasy, dopiero potem zamawia projekt lub plan sytuacyjny.
  • Odcinek od budynku do sieci zwykle kończy się na pierwszej studzience albo na granicy działki, jeśli studzienki nie ma.
  • Gdy sieć kanalizacyjna istnieje i da się technicznie podłączyć nieruchomość, właściciel zazwyczaj ma obowiązek to zrobić.
  • Najwięcej kosztują zwykle formalności terenowe: projekt, geodezja, odtworzenie nawierzchni i trudny wykop.
  • Najczęstsze problemy to zbyt mały spadek, brak zgód na wejście w cudzy grunt i błędy przy odbiorze technicznym.

Gdzie kończy się instalacja, a zaczyna sieć

Najprościej traktuję ten odcinek jako most między domową instalacją a kanałem publicznym. Przepisy opisują go jako przewód łączący instalację wewnętrzną z siecią kanalizacyjną; w praktyce granica zależy od tego, czy na działce jest pierwsza studzienka i gdzie przebiega rozdział między prywatnym odcinkiem a infrastrukturą operatora.

To rozróżnienie ma bardzo praktyczny skutek: wpływa na zakres projektu, odpowiedzialność za awarie i to, kto organizuje odbiór. Studzienka rewizyjna, czyli punkt dostępu do przewodu, ułatwia późniejsze czyszczenie i kontrolę, dlatego jej obecność często upraszcza całą logistykę inwestycji.

Sytuacja Co zwykle obejmuje odcinek Co sprawdzam jako pierwsze
Ze studzienką na działce Od studzienki do sieci Dostęp do studzienki, głębokość i stan gruntu
Bez studzienki Do granicy działki Dokładny przebieg, zgody i kolizje z innymi mediami

Im lepiej to ustalisz na starcie, tym mniej sporów z operatorem i wykonawcą. Skoro granice są jasne, trzeba jeszcze wiedzieć, kiedy w ogóle wolno lub trzeba taki odcinek budować.

Kiedy trzeba się podłączyć, a kiedy potrzebne jest inne rozwiązanie

Jeżeli w ulicy jest dostępna sieć kanalizacji sanitarnej i istnieją techniczne możliwości przyłączenia nieruchomości, właściciel zwykle ma obowiązek z tego skorzystać. Gdy sieci nie ma albo podłączenie jest technicznie niemożliwe, w grę wchodzi zbiornik bezodpływowy albo przydomowa oczyszczalnia, ale to już osobny temat i nie jest to automatyczna wymówka na zawsze.

  • zabudowa istniejąca bez formalnego podłączenia bywa wzywana do uregulowania sytuacji;
  • nowy dom warto projektować od razu z myślą o docelowym włączeniu do sieci;
  • jeśli trasa przechodzi przez cudzy grunt, bez zgód łatwo utknąć na etapie formalnym;
  • w gęstej zabudowie większy problem niż sama rura robią kolizje z innym uzbrojeniem terenu.

Tu nie ma sensu liczyć na skróty: najpierw sprawdzasz, czy sieć jest dostępna i jakie są warunki techniczne, a dopiero potem wybierasz sposób realizacji. To naturalnie prowadzi do pytania, jak ta ścieżka wygląda od pierwszego wniosku do odbioru.

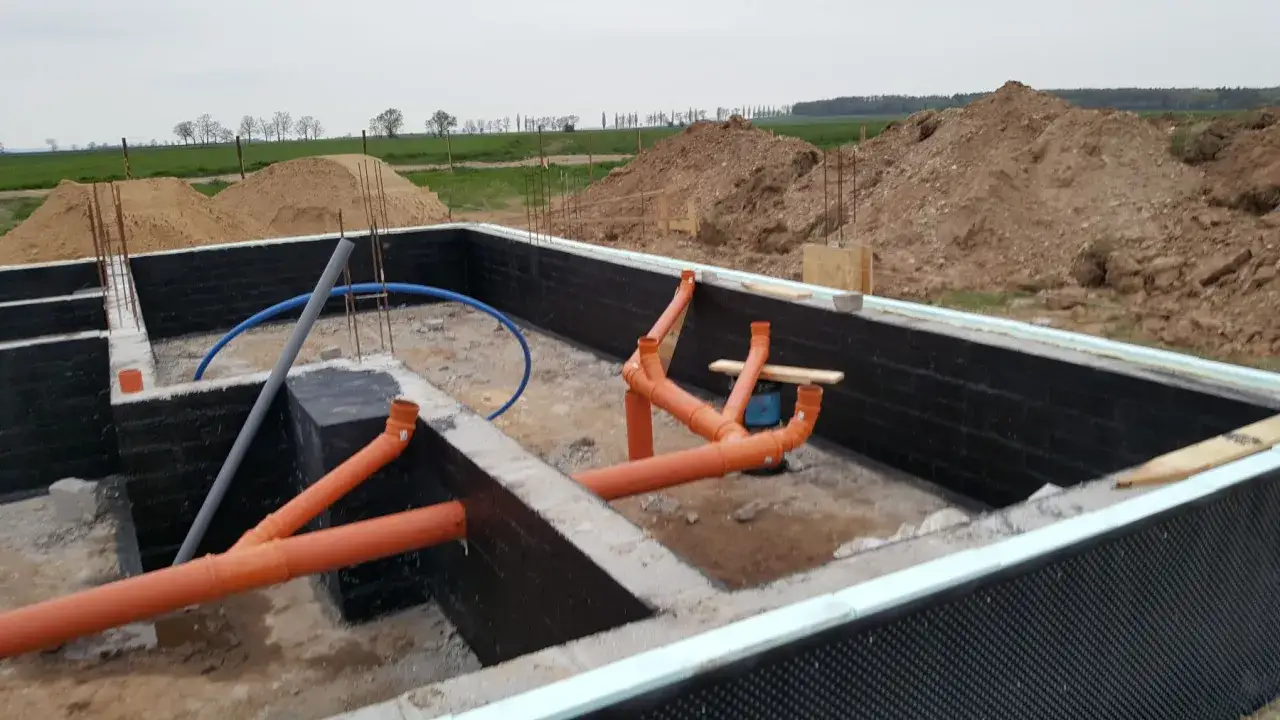

Pomarańczowe rury tworzą skomplikowane przyłącze kanalizacyjne w wykopie fundamentowym.

Jak wygląda procedura od wniosku do odbioru

W praktyce zaczynam od wniosku o warunki techniczne i dołączam mapę albo szkic sytuacyjny pokazujący przebieg odcinka względem istniejących mediów. W procedurach publikowanych przez gminy odpowiedź dla domu jednorodzinnego pojawia się często w ciągu 21 dni, a dla pozostałych inwestycji w 45 dni; po stronie inwestora zostaje potem projekt, wykonanie, geodezja i odbiór.

  1. Sprawdzam warunki i przebieg sieci. Bez tego łatwo zaprojektować trasę, której operator nie zaakceptuje.
  2. Składam wniosek o wydanie warunków przyłączenia. Do dokumentów zwykle dołącza się mapę, plan zabudowy albo szkic sytuacyjny.
  3. Zlecam plan sytuacyjny lub projekt. To na tym etapie ustala się średnicę, spadek, lokalizację studzienki i sposób włączenia. Spadek, czyli nachylenie przewodu, musi pozwalać na swobodny odpływ ścieków.
  4. Uzgadniam wejście w teren. Jeśli odcinek przechodzi przez cudzy grunt albo pas drogowy, potrzebne są dodatkowe zgody lub decyzje.
  5. Wykonuję roboty i zgłaszam gotowość do odbioru. Zasypanie wykopu przed odbiorem to jeden z najgłupszych i najdroższych błędów.
  6. Robię inwentaryzację powykonawczą i podpisuję umowę. Geodezja powykonawcza to pomiar rzeczywistego przebiegu po ułożeniu rur; bez tego dokumentacji brakuje jednego z najważniejszych załączników.

W wielu procedurach odbiór następuje w 5 dni roboczych od zgłoszenia gotowości, ale tylko wtedy, gdy dokumentacja i wykonanie są spójne. Jeśli na tym etapie coś się rozjeżdża, cały proces zwykle zatrzymuje się na poprawkach, a nie na samym wykopie.

Ile to kosztuje i co naprawdę podbija rachunek

Najbardziej myli mnie w takich inwestycjach to, że ludzie patrzą wyłącznie na koszt rur, a pomijają projekt, geodetę i odtworzenie nawierzchni. Przy krótkim, prostym odcinku koszt zamyka się zwykle niżej, ale gdy dochodzi przejście przez asfalt, trudny grunt albo dodatkowe uzgodnienia, budżet rośnie bardzo szybko.

Pozycja Typowy zakres Co podnosi koszt
Warunki i uzgodnienia 0-200 zł Lokalne opłaty, dodatkowe uzgodnienia
Plan sytuacyjny lub projekt 800-2500 zł Skomplikowana trasa, więcej kolizji
Roboty ziemne i materiały 3000-6000 zł Długość odcinka, głębokość, grunt
Studzienka rewizyjna 1000-3000 zł Średnica, prefabrykat, montaż
Geodezja powykonawcza 400-900 zł Liczba punktów, dostępność terenu
Odtworzenie nawierzchni 500-5000+ zł Kostka, asfalt, pas drogowy

Za prosty dom jednorodzinny zwykle widzę budżet rzędu 8-12 tys. zł, a przy trudniejszym przebiegu 12-20 tys. zł albo więcej. To są widełki orientacyjne, nie cennik, bo każda działka potrafi zaskoczyć inaczej. W Trójmieście szczególnie drogie bywa odtworzenie nawierzchni i organizacja robót w ciasnej zabudowie albo w pasie drogowym.

Skoro koszt zależy od detali, najwięcej oszczędzasz nie na tańszej rurze, tylko na unikaniu błędów.

Najczęstsze błędy, które później wychodzą najdrożej

  • Zbyt płytka lub zbyt głęboka trasa. Zła głębokość oznacza problemy z przepływem albo niepotrzebne koszty wykopu.
  • Brak zgód na wejście w cudzy grunt. Nawet dobry projekt nie pomoże, jeśli nie masz prawa wykonać odcinka w terenie.
  • Pominięcie geodezji powykonawczej. Bez niej odbiór potrafi się przeciągnąć, a dokumentacja nie jest kompletna.
  • Mieszanie ścieków z wodą deszczową. To częsty błąd, który później rodzi kłopoty formalne i techniczne.
  • Odbiór na szybko bez sprawdzenia szczelności i spadku. Naprawa po zasypaniu jest dużo droższa niż kontrola przed zamknięciem wykopu.
  • Zakup materiałów bez potwierdzenia wymagań operatora. Niby drobiazg, ale potrafi wywrócić odbiór techniczny.

Ja zawsze powtarzam, że w kanalizacji najtańsza jest rura, a najdroższa poprawka. Jeśli chcesz zejść z ryzyka, lepiej poświęcić godzinę na weryfikację dokumentów niż później kilka dni na odkopywanie fragmentu instalacji.

Co sprawdzam przed zasypaniem wykopu

  • Trasa. Czy odcinek nie koliduje z wodą, gazem, energią i czy wszystkie przejścia są uzgodnione.
  • Technikę. Czy spadek, średnica i lokalizacja studzienki są zgodne z warunkami.
  • Dokumenty. Czy mam plan, protokół odbioru i podstawę do geodezji powykonawczej.
  • Odtworzenie nawierzchni. Kto odpowiada za kostkę, asfalt, trawnik albo chodnik po zakończeniu robót.
  • Gwarancję i serwis. Czy wykonawca wraca, jeśli pojawi się osiadanie gruntu albo problem z przepływem.

Jeśli te cztery obszary są dopięte przed zasypaniem wykopu, cała inwestycja zwykle idzie spokojniej i bez nerwowych powrotów na działkę. W praktyce właśnie tak odróżniam dobrze przygotowane podłączenie od robót robionych na szybko, które później trzeba ratować.

FAQ - Najczęstsze pytania

Najczęściej przyłącze to odcinek łączący instalację w budynku z siecią kanalizacyjną. Jeśli na działce jest pierwsza studzienka, granica zwykle przebiega właśnie tam; gdy jej nie ma, przyjmuje się zazwyczaj granicę działki. To ważne, bo wpływa na zakres projektu, odpowiedzialność za awarie i odbiór.

Jeżeli w ulicy jest dostępna sieć kanalizacji sanitarnej i technicznie da się podłączyć nieruchomość, właściciel zwykle ma obowiązek to zrobić. Gdy sieci nie ma albo podłączenie jest technicznie niemożliwe, w grę wchodzi zbiornik bezodpływowy albo przydomowa oczyszczalnia. W praktyce istniejące budynki bez podłączenia bywają wzywane do uregulowania sytuacji.

Najpierw składa się wniosek o warunki przyłączenia z mapą lub szkicem sytuacyjnym, potem zamawia plan sytuacyjny albo projekt, uzgadnia wejście w teren, wykonuje roboty i zgłasza gotowość do odbioru. W wielu gminach odpowiedź dla domu jednorodzinnego pojawia się w 21 dni, a dla pozostałych inwestycji w 45 dni. Odbiór bywa możliwy nawet w 5 dni roboczych od zgłoszenia, jeśli dokumentacja i wykonanie są zgodne.

Za prosty dom jednorodzinny autor podaje zwykle 8-12 tys. zł, a przy trudniejszym przebiegu 12-20 tys. zł lub więcej. W kosztach mieszczą się m.in. warunki i uzgodnienia, plan lub projekt, roboty ziemne i materiały, studzienka rewizyjna, geodezja powykonawcza oraz odtworzenie nawierzchni. Najmocniej podbijają budżet trudny grunt, duża głębokość, asfalt, kostka i pas drogowy.

Najczęściej problemem jest zbyt mały lub zbyt duży spadek, brak zgód na wejście w cudzy grunt, pominięcie geodezji powykonawczej, mieszanie ścieków z wodą deszczową oraz odbiór bez sprawdzenia szczelności. Kłopoty powoduje też zakup materiałów bez potwierdzenia wymagań operatora. Autor podkreśla, że poprawki po zasypaniu są zwykle dużo droższe niż kontrola przed zamknięciem wykopu.

Tagi
przyłącze
studzienka rewizyjna
geodezja
spadek
nawierzchnia
Udostępnij artykuł
Autor Krzysztof Maciejewski
Krzysztof Maciejewski
Nazywam się Krzysztof Maciejewski i od 8 lat zajmuję się tematyką budownictwa oraz wnętrz. Moje zainteresowanie tymi dziedzinami zaczęło się już w młodości, kiedy to fascynowałem się procesem tworzenia przestrzeni, które stają się domem dla ludzi. Lubię dzielić się wiedzą na temat nowoczesnych rozwiązań budowlanych oraz aranżacji wnętrz, które łączą funkcjonalność z estetyką. W mojej pracy koncentruję się na dostarczaniu rzetelnych i przystępnych informacji, które pomagają czytelnikom zrozumieć złożone zagadnienia. Staram się zawsze weryfikować źródła, porównywać różne podejścia i śledzić aktualne trendy, aby moje teksty były jak najbardziej użyteczne. Wierzę, że dobrze zorganizowana wiedza jest kluczem do podejmowania świadomych decyzji w zakresie budownictwa i aranżacji wnętrz.
